津久見市新庁舎建設について

印刷ページ表示 更新日:2025年12月12日更新

新庁舎建設工事の工期について

8月に当ホームページ上で約30日の工事の遅れが生じている状況をお知らせしたところですが、市と施工者との間で協議を重ねた結果、以下の通りに建設工事の工期を変更することとしました。

・今年は線状降水帯発生が非常に多く、大雨等の災害が各地で発生した場合、その影響が工事に及ぶおそれがあるため。
・今後、大分県を含めた九州各地の建設現場に於いて、深刻な人手不足が予想され、工事の進ちょくに影響が出るおそれがあるため。
・工期変更における緊急防災・減災事業債の適用が確認されたため。

工期の変更 変更前 令和8年3月20日
       変更後 令和8年7月31日

また、工期延長によるその後の予定としましては、令和8年8月から約2か月で新規備品、什器等の搬入設置、駐車場の整備を行い、その後、電話交換と庁内ネットワークの構築(情報インフラ整備工事)を予定しており、以降、現庁舎での業務を行いながら、職員にて移動可能な転用備品や書類等を徐々に持ち運び、最終的には年末の閉庁期間にサーバーや防災無線の移転及び引っ越しを行い、翌年の令和9年1月4日に新庁舎の開庁を考えています。

建設工事の進ちょく状況

令和7年12月12日

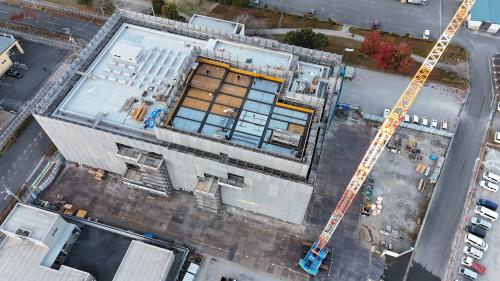

予定通り、上棟を完了しました。

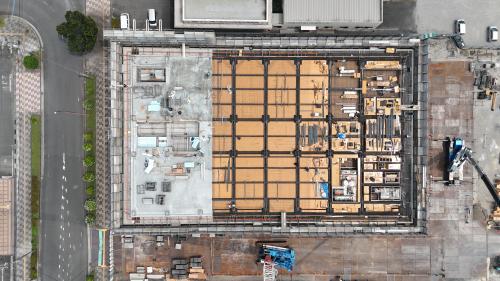

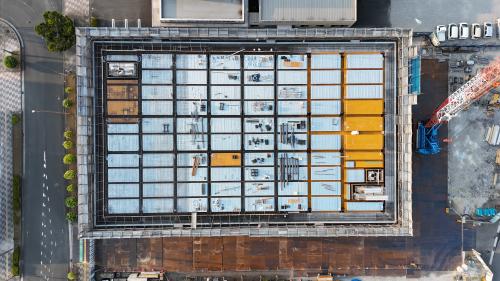

市長と施工者さんと共に、記念撮影です。

記念撮影

令和7年12月5日

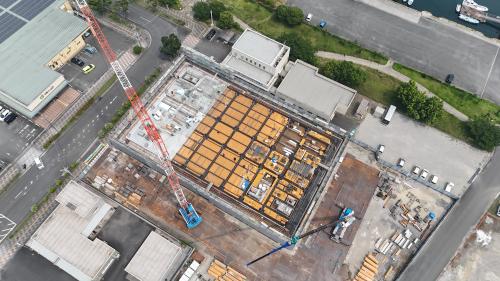

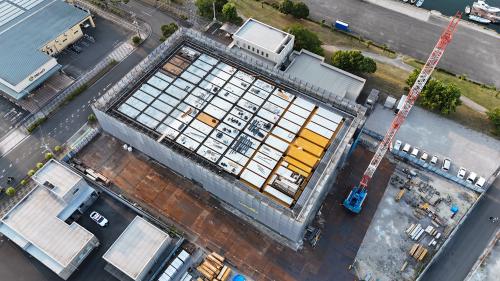

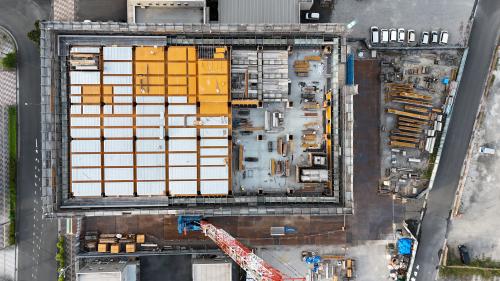

躯体工事が、ほぼ完成です。(進ちょく率 64.3%)

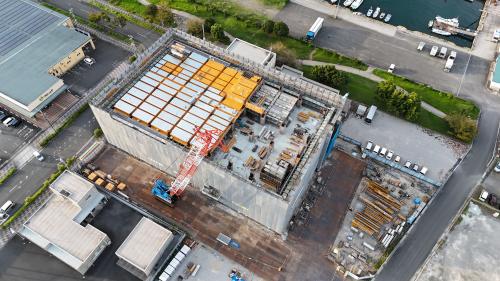

12月12日には最後の躯体コンクリート打設を行い、上棟を迎える予定です。

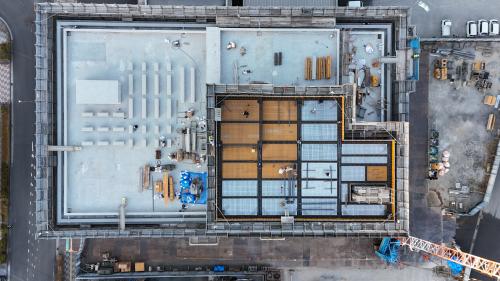

12月5日 12月5日

第3回 新庁舎建設工事見学会

10月25日開催のつくみ秋フェスタ’25にて、第3回工事見学会を午前と午後の2回に渡り行いました。

あいにくの空模様でしたが、たくさんの方々にご参加いただきました。

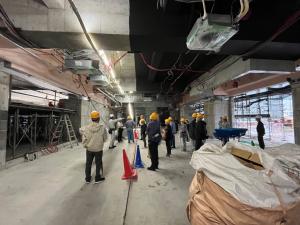

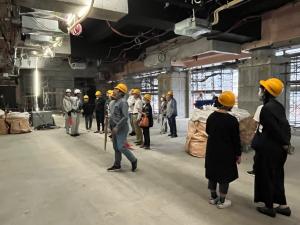

工事見学会3 工事見学会3 工事見学会3

一般の方々を、工事施工中にご案内できる見学会は、今回で最後となりますが、工事が完成したら、内覧会を開催する予定です。

第2回 新庁舎建設工事見学会

9月26日 第2回の工事見学会が行われました。

概要説明の後に、工事現場へご案内しました。

参加者の皆さま、お疲れさまでした。

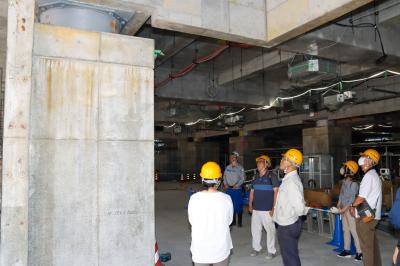

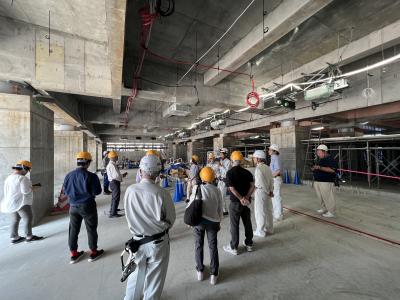

工事見学会2 工事見学会2 工事見学会2 工事見学会2 工事見学会2

安全祈願祭・起工式について

令和6年8月8日に安全祈願祭・起工式が行われました。
令和8年3月の完成を目指して、建設工事が始まります。
安全祈願祭・起工式1
安全祈願祭・起工式2
安全祈願祭・起工式3
安全祈願祭・起工式4
